Bei der Praxisplanung für Physiotherapie sollten Leistungsangebot, Räume, Ausstattung und Dienstleister auf demselben Planstand zusammenpassen. Für eine geplante GKV-Zulassung lohnt sich der Blick in die räumlichen Voraussetzungen des Physiotherapievertrags, bevor Grundriss und Einrichtung feststehen. Gleichzeitig können Sie den Arbeitsplatz für Ihre Praxisverwaltung früh mitplanen: easymed läuft im Browser und verbindet Teamkalender, Patientenakte und Behandlungsdokumentation. So braucht die digitale Verwaltung keinen eigenen Praxisserver oder die Installation einer lokalen Praxissoftware.
Die Planung selbst bleibt greifbar: Legen Sie fest, wie viele Personen gleichzeitig behandeln, welche Leistungen Sie anbieten und welche Wege vom Eingang über den Empfang bis zur Behandlung entstehen. Daraus ergeben sich passende Räume, Geräteplätze, Anschlüsse und Termine für die beteiligten Anbieter.
Raumbedarf vom Leistungsangebot ableiten
Für Physiotherapiepraxen mit GKV-Zulassung nennt Anlage 5 des Vertrags nach § 125 SGB V eine Therapiefläche von mindestens 23 m²: ein Behandlungsbereich mit mindestens 15 m² und ein weiterer mit mindestens 8 m². Für jeden zusätzlichen gleichzeitig in der Praxis tätigen Leistungserbringer ist mindestens ein weiterer Behandlungsbereich von 8 m² vorgesehen. Behandlungsräume dürfen grundsätzlich keine Durchgangsräume sein. Die Anlage nennt außerdem Anforderungen an Be- und Entlüftung, Heizung, Beleuchtung, lichte Höhe und Bodenbeschaffenheit. Anlage 5 zum Physiotherapievertrag und aktuelle Vereinbarungsseite des GKV-Spitzenverbands geben den maßgeblichen Vertragsstand wieder.
Wenn Sie gerätegestützte Krankengymnastik anbieten wollen, ist ein zusätzlicher Behandlungsbereich von mindestens 30 m² vorgesehen; zwischen den Geräten ist grundsätzlich ein Meter Abstand erforderlich. Jedes Gerät über die Mindestausstattung hinaus erhöht die zusammenhängende Fläche um weitere 4 m². Diese Angaben machen den geplanten Leistungskatalog zu einer frühen Planungsentscheidung: Ein zunächst klein wirkender Gerätewunsch kann Raumaufteilung, Elektroplanung, Ausstattung und Anbieterangebote verändern.
Notieren Sie für den ersten Grundriss daher die vorgesehene Nutzung jedes Raums, die gleichzeitig tätigen Therapeutinnen und Therapeuten, die gewünschten Leistungen und die Position größerer Geräte. Halten Sie die GKV-Voraussetzungen als Prüfpunkte neben den tatsächlichen Arbeitswegen fest. Die Zahlen aus Anlage 5 beziehen sich auf die Voraussetzungen dieses GKV-Vertrags; sie beschreiben nicht jedes mögliche Praxismodell.
Nutzflächen und Laufwege im Grundriss prüfen
Gehen Sie typische Arbeitswege durch: Ankunft, Vorbereitung, Behandlung und Nachbereitung. Wo liegen benötigte Materialien? Wo werden Informationen bearbeitet? Welche Bereiche sollen gleichzeitig genutzt werden?
Für die Arbeitsplätze der Beschäftigten ist zusätzlich die Arbeitsstättenregel ASR A1.2 hilfreich: Bei Möbeln und Arbeitsmitteln werden neben der Stellfläche auch Funktionsflächen berücksichtigt, die in den verschiedenen Betriebszuständen gebraucht werden, etwa beim Öffnen, Bedienen oder Instandhalten. Herstellerangaben helfen, die passenden Abstände für konkrete Geräte zu ermitteln. Zeichnen Sie deshalb nicht nur die Außenkanten eines Geräts ein, sondern auch seine Nutzung im Raum. ASR A1.2 der BAuA beschreibt diese Unterscheidung zwischen Stell- und Funktionsflächen.
Markieren Sie im Plan den Weg vom Eingang zum Empfang, die Übergänge in die Behandlungsräume und die Materialwege des Teams. Für betriebliche Verkehrswege richtet sich die Bemessung laut BAuA nach der Zahl der Personen, die sie nutzen, und nach der Art der Nutzung; Fluchtwege und Türen haben eigene Vorgaben. Beziehen Sie diese Punkte in die Abstimmung mit Vermietung, Planung und Ausbau ein, sobald sie für die konkrete Fläche relevant sind. Die BAuA ordnet dafür die ASR A1.8 zu Verkehrswegen und die Regeln zu Flucht- und Verkehrswegen ein.
Angenommen, ein Arbeitsplatz wird im Plan verschoben, damit mehr Raum für Material entsteht. Prüfen Sie zugleich, ob Gespräche, Sichtschutz und Informationsbearbeitung an der neuen Stelle funktionieren. Die Einrichtung ist eine zusammenhängende Organisation.
Schnittstellen und Zuständigkeiten auf einem Stand halten
Erstellen Sie eine kurze Projektübersicht mit Aufgabe, verantwortlichem Kontakt, benötigtem Ergebnis und Voraussetzung. „Technik vorbereiten“ ist dafür zu allgemein. Beschreiben Sie zum Beispiel, wo der Empfangsarbeitsplatz stehen soll, welche Geräte dort gebraucht werden und welches Ergebnis der technische Anbieter für diesen Platz bereitstellt.
Am Empfang können Arbeitsplatzposition, Gerät, Strom- und Datenversorgung sowie die tatsächliche Sicht vom Wartebereich denselben Arbeitsweg beeinflussen. Benennen Sie für jede Schnittstelle eine koordinierende Rolle. Sie hält die bestätigte Antwort zusammen und gibt Änderungen an die betroffenen Bereiche weiter; fachliche Einzelheiten klären die jeweiligen Beteiligten. Eine einfache Tabelle macht den Stand sichtbar:
| Schnittstelle | Gemeinsame Frage | Festzuhaltender Stand |
|---|---|---|
| Einrichtung und technischer Arbeitsplatz | Wo werden Informationen tatsächlich bearbeitet? | bestätigte Position, Geräte und benötigte Anschlüsse |
| Materialaufbewahrung und Raumnutzung | Welche Wege entstehen bei parallelen Aufgaben? | vorgesehene Ablage und nutzbare Bewegungsflächen |
| Empfang und Telefonorganisation | Wer nimmt den Kontakt an, wenn gleichzeitig andere Aufgaben laufen? | geeigneter Arbeitsplatz und organisatorische Zuständigkeit |
| Beschilderung und Raumbezeichnungen | Welche Bezeichnung finden Team und Besucher wieder? | einheitliche Namen im Plan und an den verwendeten Stellen |
Speichern Sie den Grundriss mit Versionsstand und kennzeichnen Sie, ob es sich um einen Entwurf oder eine freigegebene Grundlage handelt. Möbelanbieter, Elektroplanung und Team verwenden damit denselben Planstand und erkennen, welche Angaben verbindlich sind.
Angebote auf Vollständigkeit und Voraussetzung vergleichen
Zwei Angebote können denselben Gesamtbegriff verwenden und unterschiedliche Arbeit enthalten. Prüfen Sie Lieferung, Montage, Einrichtung, Einweisung und die vereinbarte Unterstützung jeweils anhand der tatsächlichen Beschreibung. Ein fehlender Bestandteil ist eine Rückfrage, kein automatisch enthaltener Zusatz.
| Prüffeld | Was Sie für beide Anbieter gleich beschreiben |
|---|---|
| Gewünschtes Ergebnis | Welche Räume und Arbeitsplätze sollen am Ende nutzbar sein? |
| Leistungsumfang | Welche Lieferung, Montage, Einrichtung und Einweisung gehören dazu? |
| Voraussetzungen | Was muss im Raum fertig sein, welche Angaben braucht der Anbieter? |
| Termin und Übergabe | Welche Arbeit beginnt nach welcher Bestätigung, wer meldet die Fertigstellung? |
Erstellen Sie eine Vergleichsspalte für Voraussetzungen. Muss der Raum vorher vorbereitet sein? Wer stellt die benötigten Angaben bereit? Welcher andere Auftrag muss abgeschlossen sein? Diese Bedingungen gehören neben den finanziellen Umfang, weil sie die Durchführung beeinflussen.
Ein Beispielangebot enthält die Lieferung eines Arbeitsplatzes, ein anderes zusätzlich die vereinbarte Einrichtung. Die reine Gegenüberstellung der Beträge wäre unvollständig. Fragen Sie für beide denselben gewünschten Endzustand an und halten Sie verbleibende Unterschiede fest. Die vertragliche Ausgestaltung wird passend zum konkreten Auftrag geklärt.

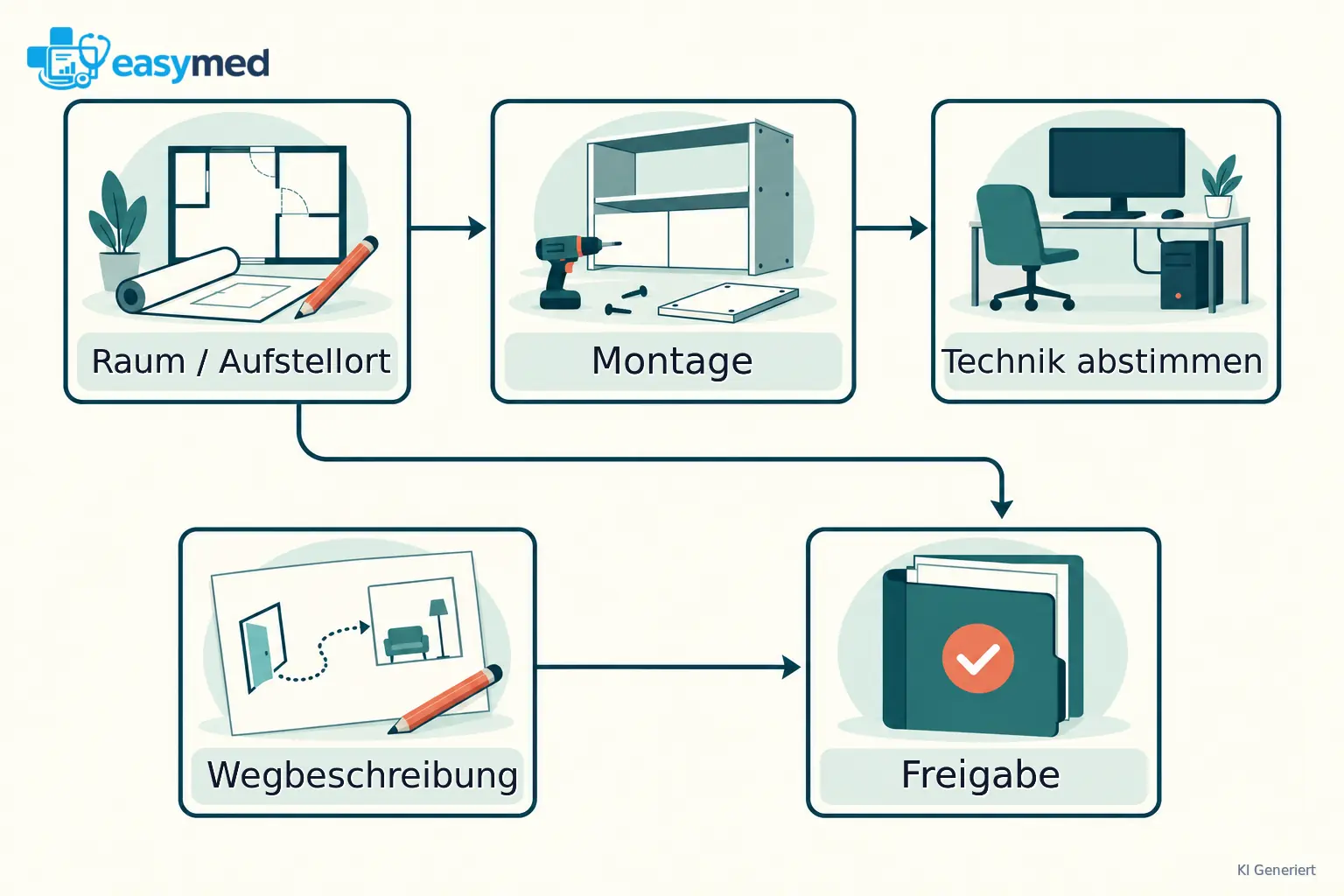

Einen Terminplan mit Abhängigkeiten statt bloßer Datumsliste führen
Eine Aufgabe kann erst starten, wenn eine andere bestätigt ist. Markieren Sie daher die Voraussetzung und das früheste tatsächlich sinnvolle Zeitfenster. Ein Montagekontakt braucht möglicherweise einen vorbereiteten Raum und einen geklärten Aufstellort. Ein Techniktermin kann auf eine noch ausstehende Anschlussklärung angewiesen sein.
Wenn eine Voraussetzung später bestätigt wird, prüfen Sie die abhängigen Termine. Die Projektleitung sollte nicht jeden Kontakt einzeln mit einem neuen Wunschdatum überraschen. Sie bewertet den gemeinsamen Stand und stimmt die tatsächlich betroffenen Schritte ab.
Unabhängige Aufgaben können parallel weiterlaufen. Ein Entwurf der Wegbeschreibung muss nicht warten, bis jedes Möbel geliefert ist; die endgültige Beschreibung benötigt aber den bestätigten Zugang und Raumbezug. Die Planung unterscheidet deshalb Vorbereitung und Freigabe.
Eine Änderung am Projektumfang nachvollziehbar bearbeiten
Im Beispielprojekt soll ein zusätzlicher Arbeitsplatz eingerichtet werden. Die Änderung betrifft nicht nur die Möbelliste. Prüfen Sie technische Vorbereitung, tatsächliche gleichzeitige Nutzung, gegebenenfalls weitere Informationswege und die Folgen für bisherige Angebote.
Führen Sie zur Änderung einen kurzen Vermerk: Anlass, betroffener Plan, vorgeschlagener neuer Umfang, bestätigte Folgen und freigegebene Fassung. Die zugehörigen Kosten und Termine werden anhand konkreter Antworten geklärt. Erst danach wird die Änderung als gültige Grundlage an die betroffenen Beteiligten gegeben.
Wenn eine spätere Idee noch nicht entschieden ist, bleibt sie als Vorschlag erkennbar. Sonst kann ein Dienstleister bereits auf dem neuen Entwurf aufbauen, während ein anderer weiterhin die frühere bestätigte Fläche vorbereitet. Eine klare Versionsangabe verhindert diese organisatorische Unklarheit.
Praxisverwaltung am Arbeitsplatz mitplanen
Die digitale Verwaltung lässt sich als normaler Teil der Einrichtung berücksichtigen. easymed läuft im Browser; Kalender, Patientenakte und Behandlungsdokumentation sind damit für das Team über ein geeignetes Endgerät erreichbar. Planen Sie den Empfangsplatz und die passenden Arbeitsplätze im Behandlungsbereich so, dass die jeweiligen Aufgaben dort erledigt werden können. Ein eigener Praxisserver und eine lokale Softwareinstallation gehören nicht zu den nötigen Einrichtungsposten.
Ein praktischer Ablauf verbindet den Empfang und die Behandlung: Am Empfang wird ein Termin im Teamkalender eingeplant; die Fachkraft öffnet den passenden Patienteneintrag und dokumentiert den Verlauf beim Termin. Bei der Einweisung zeigen Sie dem Team die für seine Aufgaben benötigten Ansichten. Raumbezeichnungen, Zuständigkeiten und Geräteplätze passen dann zu dem digitalen Ablauf, den die Praxis nutzt.
Die Arbeitsfähigkeit vor dem Start gemeinsam durchgehen
Gehen Sie mit dem Team einen typischen Vorgang vom Eingang über den Empfang bis zur Behandlung und Nachbereitung durch. Prüfen Sie dabei, ob die vorgesehenen Räume, Geräteplätze, Materialien, Zuständigkeiten und Informationen den Ablauf unterstützen. Beobachtete Lücken werden konkret: Welche Aufgabe funktioniert an diesem Platz noch nicht, welche Voraussetzung fehlt und wer übernimmt den nächsten Schritt?
Halten Sie notwendige Korrekturen mit Kontakt und Termin fest. Zusätzliche Einrichtungsideen können Sie für eine spätere Entscheidung vormerken. So bleibt vor dem Start klar, welche Ergebnisse zum vereinbarten Anfangsbetrieb gehören und wer die offenen Punkte bearbeitet.
